Перейти к содержанию

Выдача заказов

Выдача — встреча заказчика с его имуществом на пункте выдачи. Порядок всегда один: заказчик показывает свой QR-код получения, оператор сканирует его и открывает выдачу, при необходимости правит факт (недовыдача, уценка), отправляет акт заказчику — а подпись за получение ставит сам заказчик. Перед первой выдачей пайщику оператор сверяет его личность с паспортом. Выдают заказы оператор и председатель КУ на равных правах.

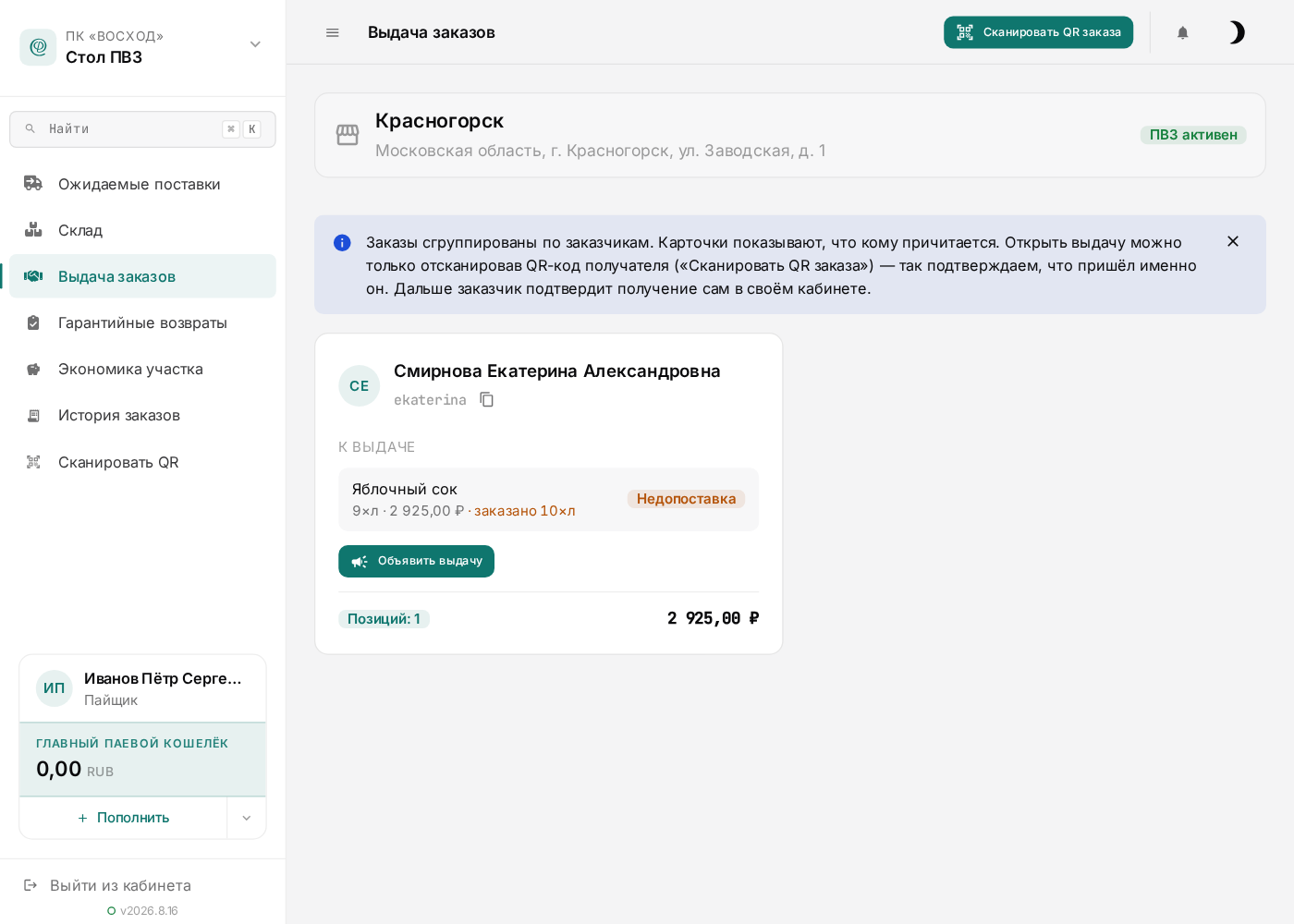

Стол «Выдача заказов»: очередь заказов, готовых к выдаче

По каждому заказу видны заказчик, количество, сумма и статус «Готов к выдаче». Карточки показывают, что кому причитается, но выдача открывается только кодом получателя — со сканирования и начинается путь.

Открытие выдачи по коду получателя

Поток выдач участка: заказы сгруппированы по заказчикам

Карточки показывают, что кому причитается, но выдачу нельзя открыть «просто так» — нужен код получателя.

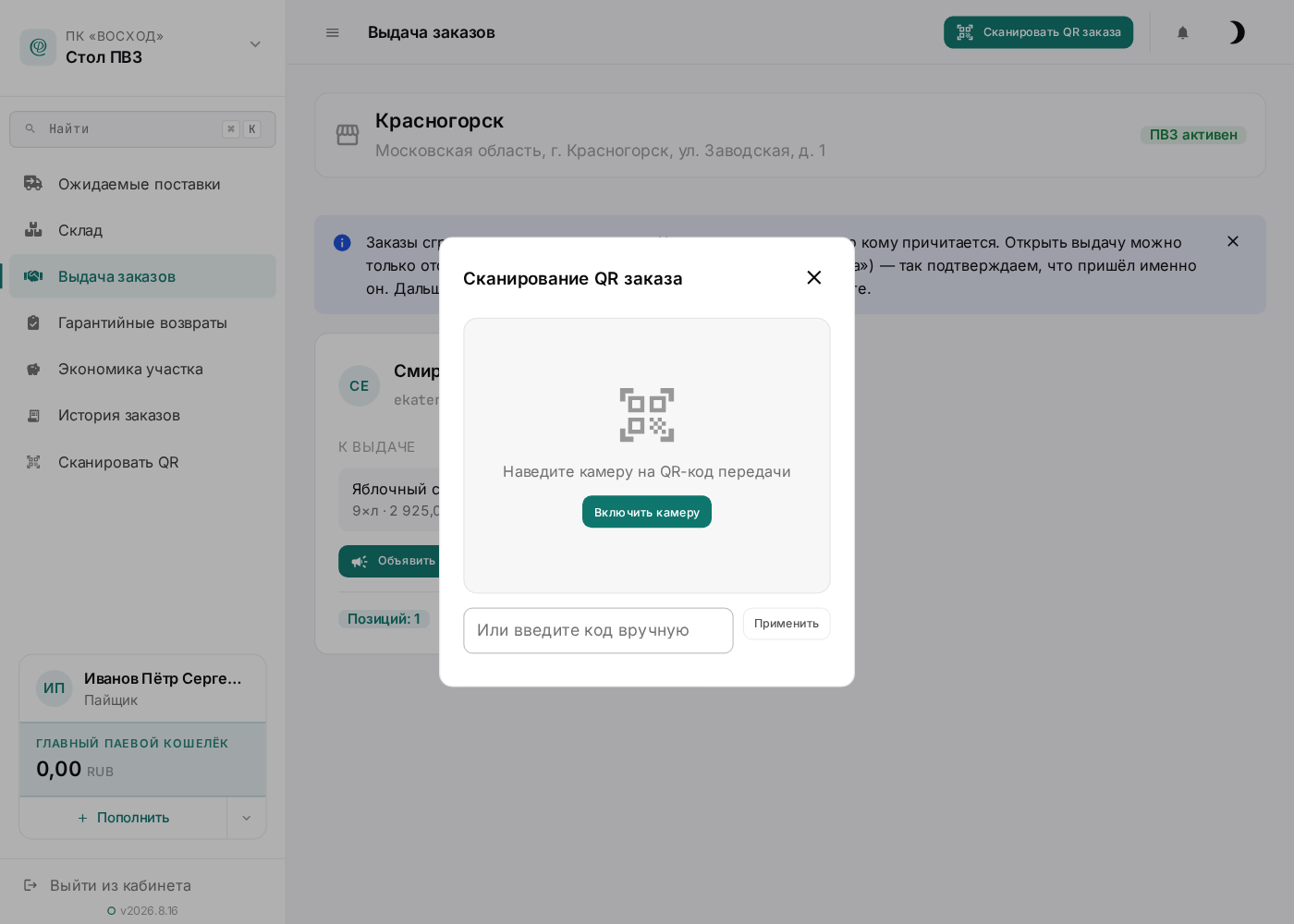

Сканирование кода получателя

Заказчик показывает код с экрана телефона или с распечатки. Код подтверждает, что за заказом пришёл именно тот пайщик.

Проверка личности пайщика перед первой выдачей

Перед первой выдачей пайщику стол поднимает окно «Проверка личности». Оператор сверяет с паспортом данные, которые сервер показывает только на время сверки, и прикладывает снимок пайщика с раскрытым паспортом — без снимка кнопка «Личность подтверждена» закрыта. Сверка делается один раз; снимки хранятся до решения совета и затем удаляются.

Выдача открыта: сверка плана с принятым

Код принят — открылась выдача пайщику. Каждая позиция — строка таблицы сверки: «План» — сколько заказано, «Принято» — сколько на складе, «Место» — ячейка, «Выдать» — сколько забирает сейчас, «Цена» — за единицу отпуска, «Сверка» — итог сравнения. Галочка слева снимает позицию с выдачи, кнопка «Добавить со склада» докладывает в акт обезличенный остаток кооператива. На кадре заказчица забирает 8 единиц из принятых 9: невыданное останется на складе, а разница вернётся в кошелёк Стола заказов — внизу она названа деньгами.

Акт выдачи отправлен пайщику на подпись

Кнопка «Отправить пайщику на подпись» закрывает окно, карточка заказчика переходит в «Готово, ждём заказчика» с фактом выдачи и пометкой о недопоставке. Теперь заказчик подтверждает получение сам, в своём кабинете. До его подписи имущество считается невыданным.

Корректировки на выдаче: пересчёт количества и цены

Факт выдачи может отличаться от плана — и по количеству, и по цене. Все расхождения оператор правит прямо в открытой выдаче, а итоги пересчитываются на лету.

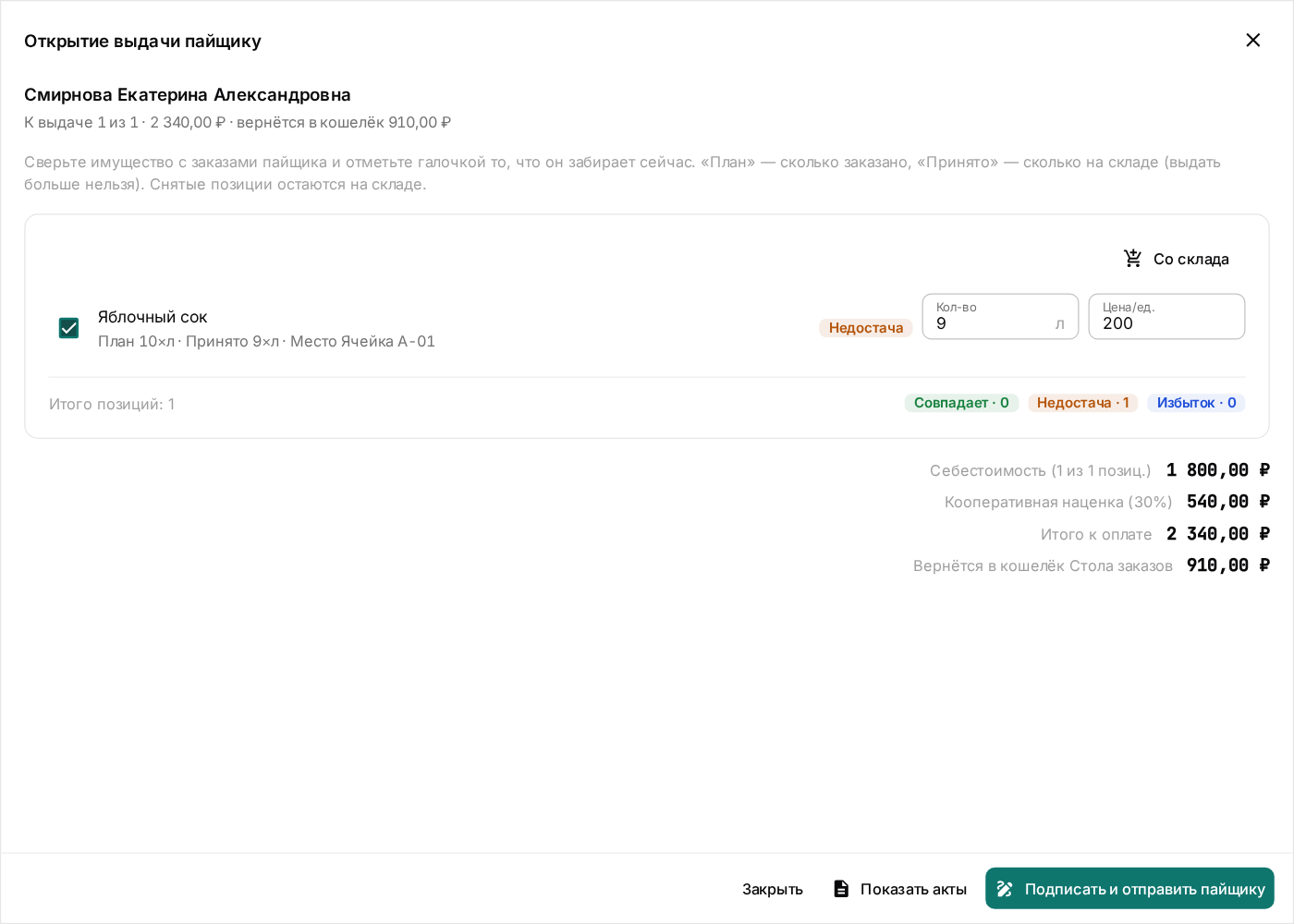

Факт совпадает с планом

Выдача без расхождений: внизу — себестоимость, членский взнос и итог к оплате. Ни возврата, ни доплаты в списке нет, потому что расхождения нет.

Цена снижена — итог уменьшился

Цена за единицу снижена, и итог к оплате уменьшился вместе с ней. Цена — самостоятельное расхождение: количество при этом не менялось.

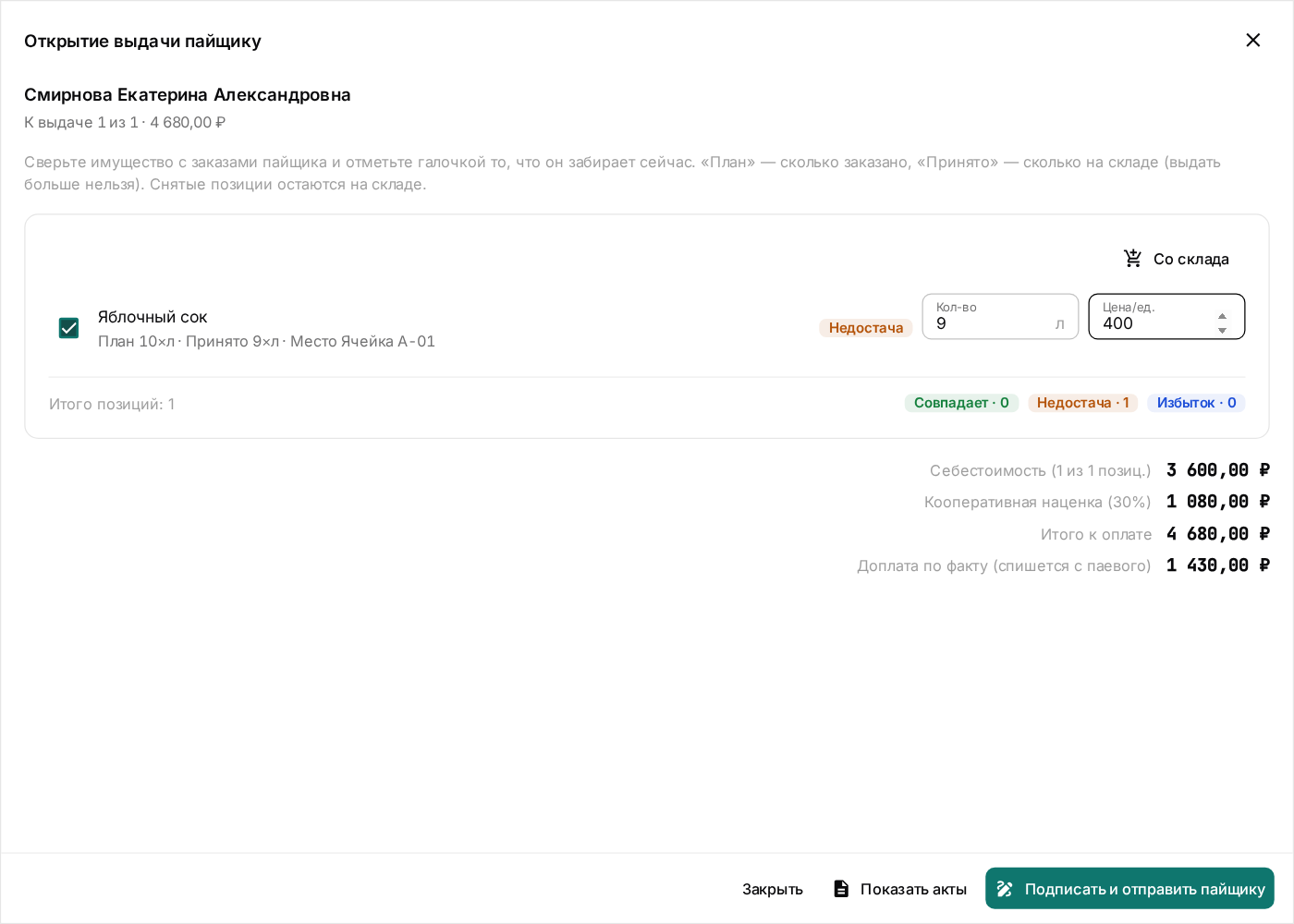

Цену поднять нельзя — форма возвращает её к потолку

Поднять цену выше цены приёмки нельзя: форма возвращает введённое к потолку, а итог к оплате — к исходному. Цена при выдаче только снижается — уценкой; на большее откажут и сервер, и контракт.

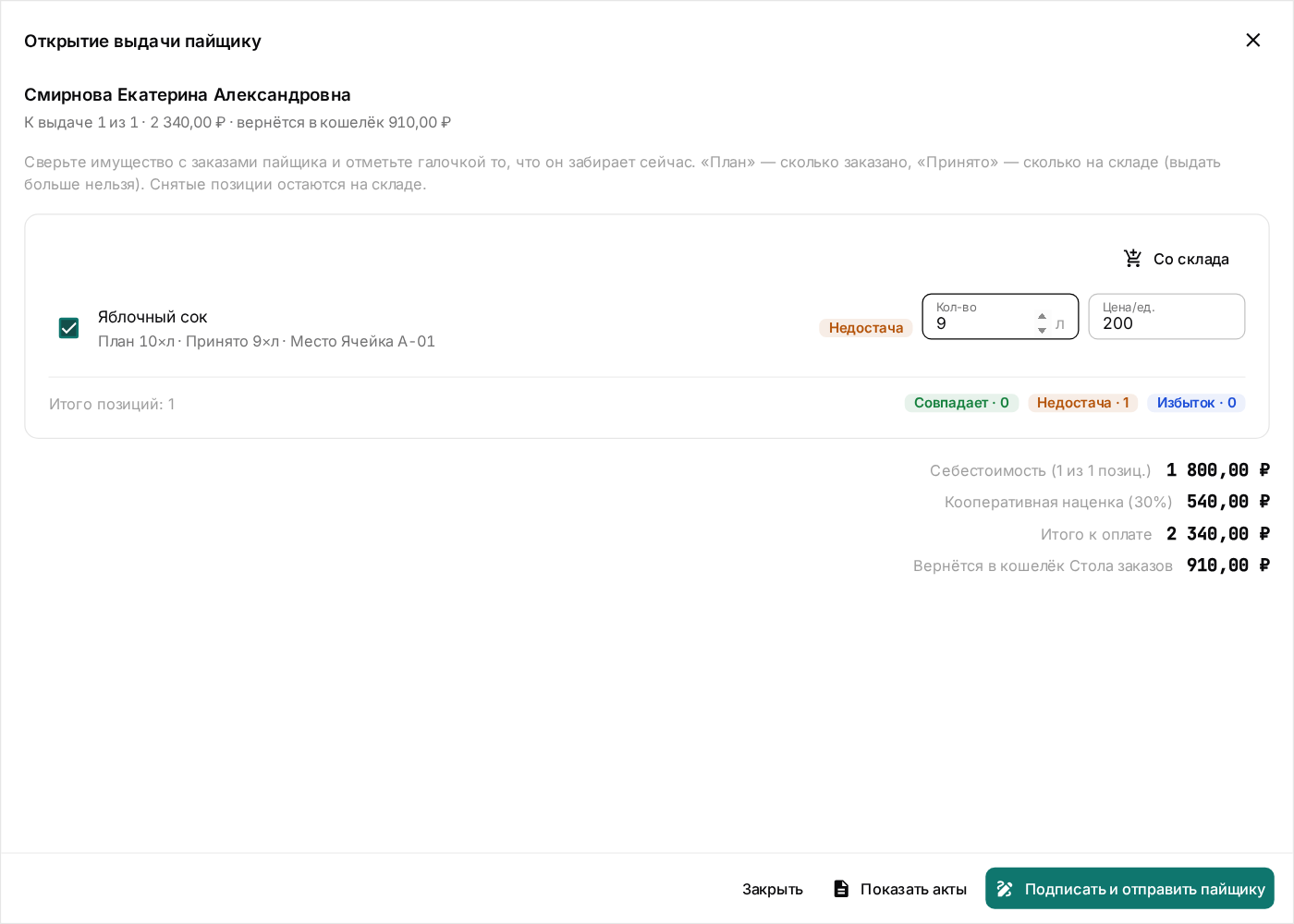

Больше принятого выдать нельзя

Попытка выдать больше, чем принято на склад, обрезается до принятого: физически этого имущества на участке нет, и набрать его в акт нельзя.

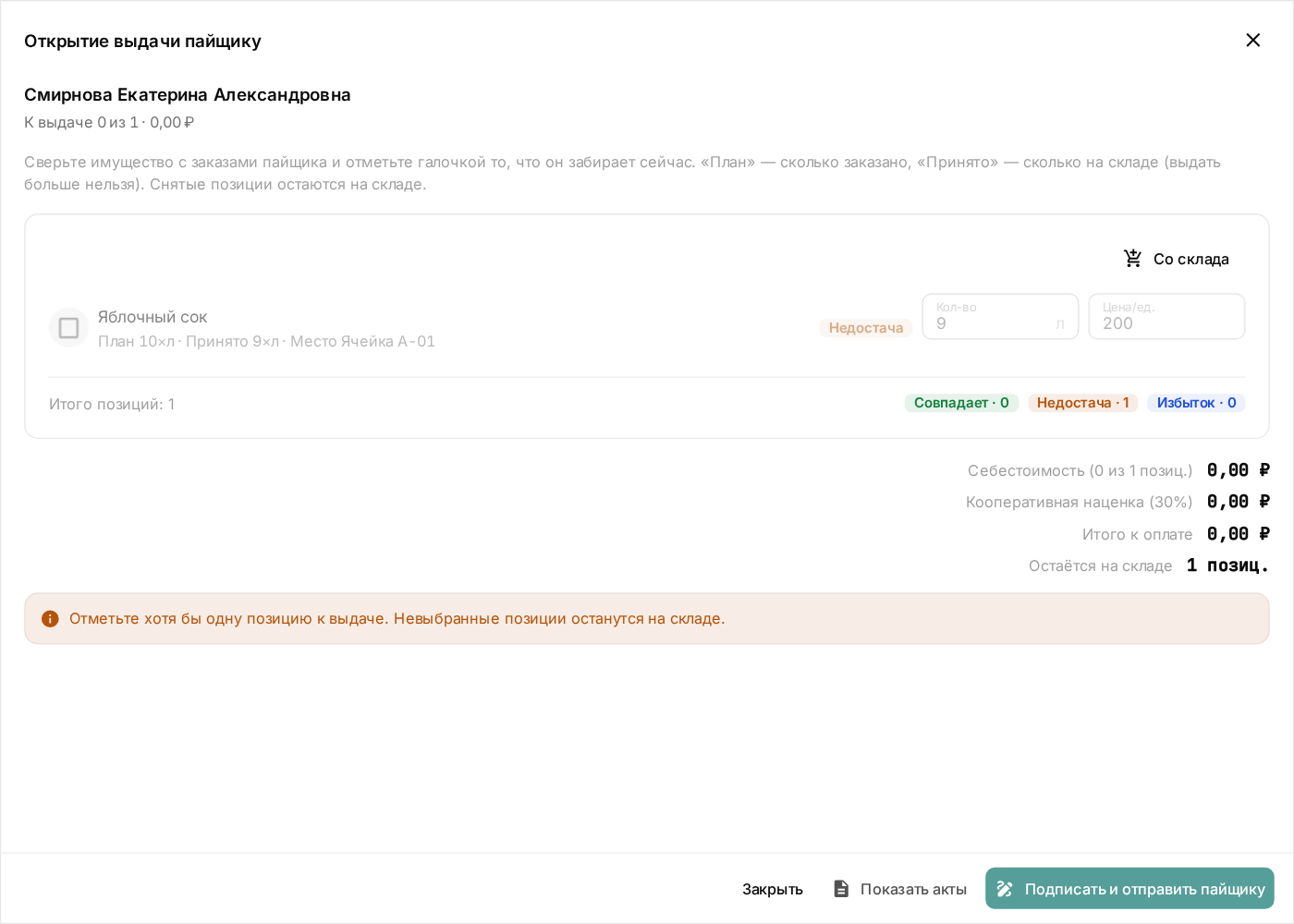

Позиция снята с выдачи

Снятая позиция просто не выдаётся сегодня: к оплате по ней ничего нет, в итогах появляется строка «Остаётся на складе». Возврата здесь нет — деньги пайщика остаются в резерве заказа. Отправить акт без единой позиции нельзя, окно говорит об этом прямо.

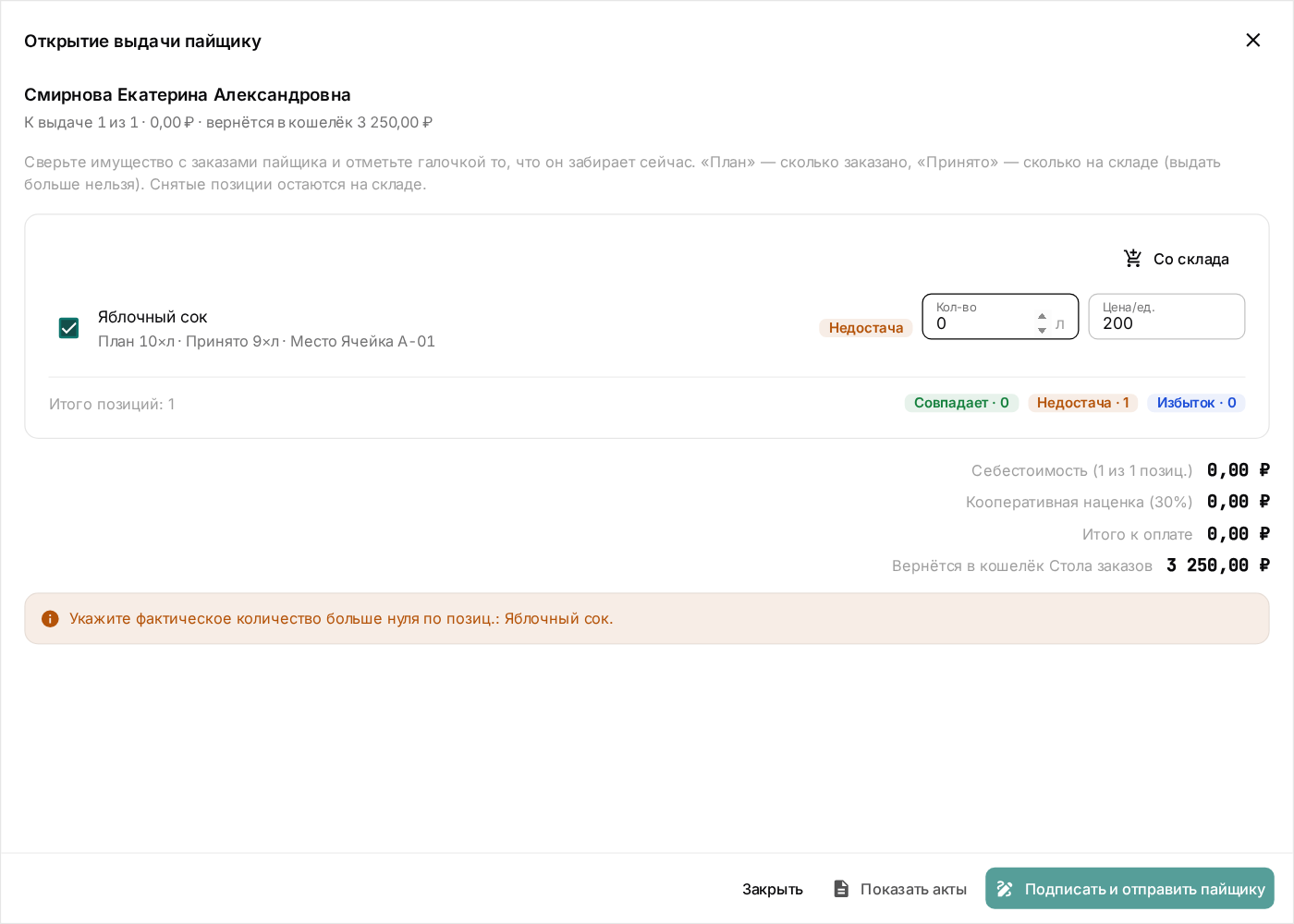

Нулевое количество: подписать акт на ноль нельзя

Позиция осталась в выдаче, но количество нулевое: к оплате ничего, а вся сумма показана как возврат в кошелёк Стола заказов. Подписать акт на ноль нельзя — внизу об этом сказано прямо.

Диалог закрыт без подписи — ничего не изменилось

Правка факта сама по себе ничего не меняет: пока акт не подписан, заказ остаётся в прежнем состоянии.

Завершение выдачи

История заказов участка: выданный заказ с итоговым составом

Выданный заказ остаётся в истории участка с итоговым составом и суммой — по нему видно, что именно получил пайщик.

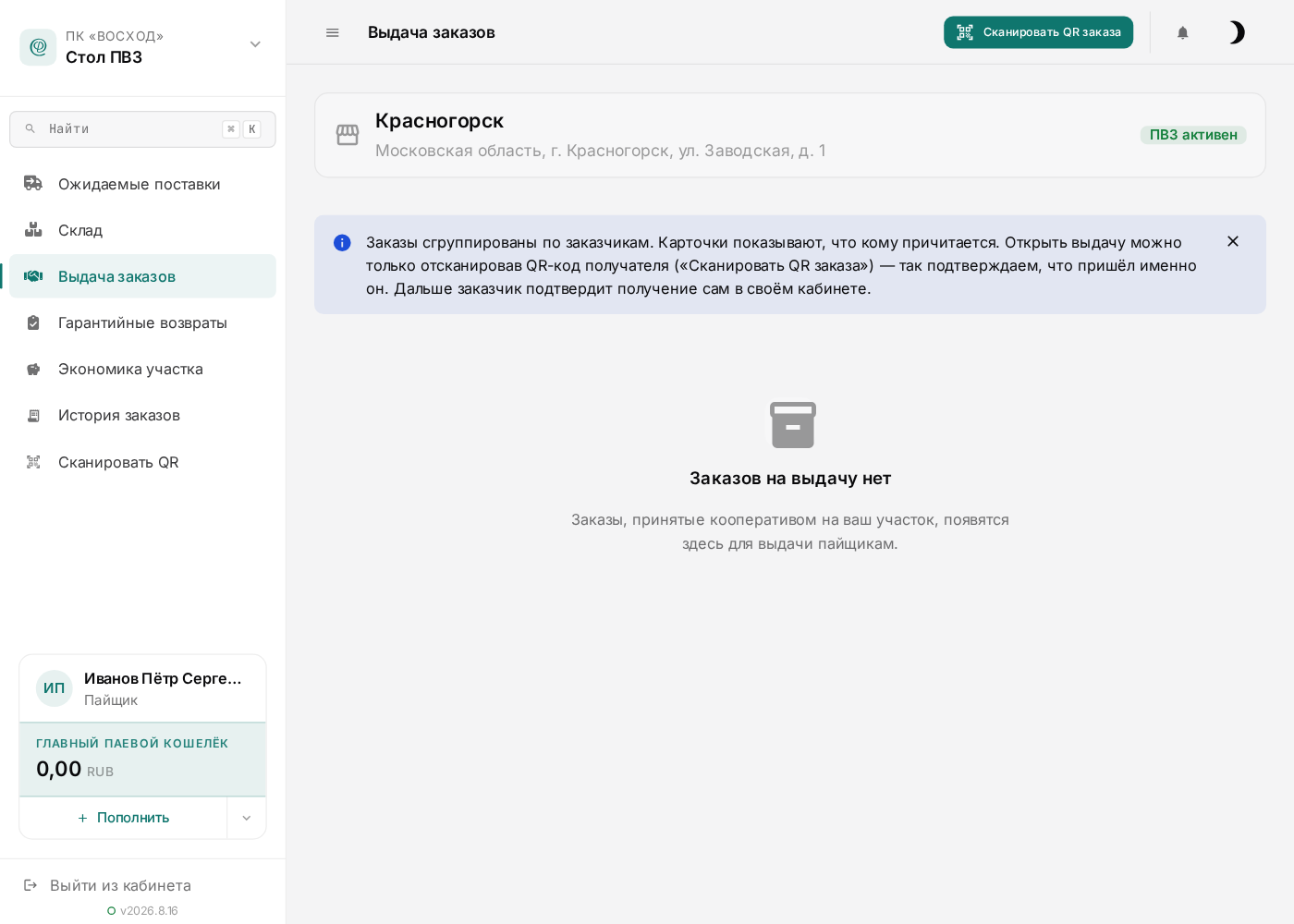

Поток выдач после завершения

Заказ выдан и снят с очереди. Новые появятся здесь, когда имущество примут на участок и заказчики придут за ним.

Без кода получателя выдача не открывается

Единственное действие — в шапке, и оно требует код

Карточки показывают, что кому причитается, но открыть выдачу с них нельзя — единственное действие вынесено в шапку и требует кода получателя.

Диалог сканирования кода получения

Оператор наводит камеру на код получения, который заказчик показывает с телефона, либо вводит его вручную. Без кода дальше пути нет.

Произвольный код не принят

Система называет, какие коды подходят: код получения заказчика, код поставщика, QR товарно-транспортной накладной или логин пайщика. По произвольному коду выдача не открывается.
